问题/需求

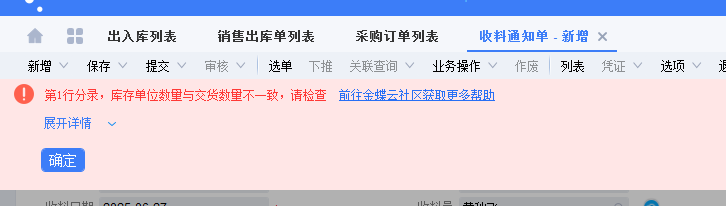

如题:下推过来的收料通知单修改交货数量时,计价数量和单位库存数量不一致 .保计提示库存单位数里与交货数里不一致
![图片[1]-采购订单下推收料通知单提示:库存单位数里与交货数里不一致-oserp](https://www.oserp.net/wp-content/uploads/2025/06/20250630142704951-image-1024x367.png)
![图片[2]-采购订单下推收料通知单提示:库存单位数里与交货数里不一致-oserp](https://www.oserp.net/wp-content/uploads/2025/06/20250630142723635-46e860413397151f983feb097098cac.png)
解题方法/过程以及思路
原因不明,由于订单是去年建立的,可能是修改过单据转换什么的,反写单据过程中数量不知那出错了.

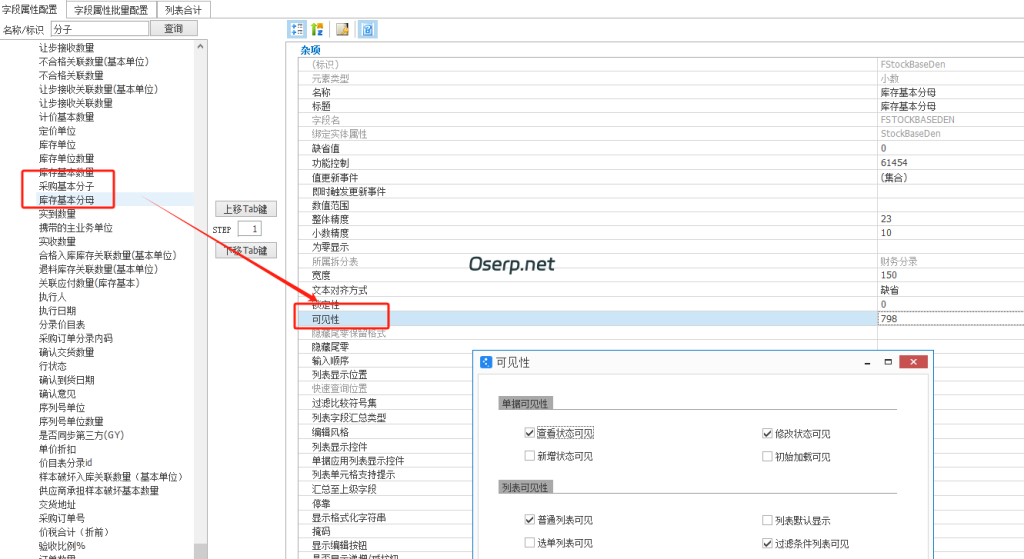

登录协同开发平台,把采购基本分子和库存基本分母显示出来
![图片[3]-采购订单下推收料通知单提示:库存单位数里与交货数里不一致-oserp](https://www.oserp.net/wp-content/uploads/2025/06/20250630143447481-image-1024x559.png)

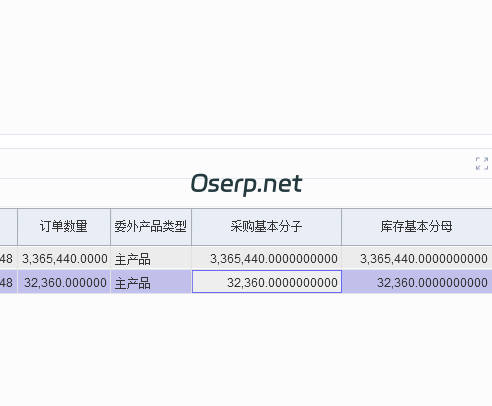

发现两个数量不等
![图片[4]-采购订单下推收料通知单提示:库存单位数里与交货数里不一致-oserp](https://www.oserp.net/wp-content/uploads/2025/06/20250630143031996-image.png)
把他改成一致1:1 批例可以了
![图片[5]-采购订单下推收料通知单提示:库存单位数里与交货数里不一致-oserp](https://www.oserp.net/wp-content/uploads/2025/06/20250630143556604-image.png)
© 版权声明
文章版权归作者所有,未经允许请勿转载。
THE END
如题:下推过来的收料通知单修改交货数量时,计价数量和单位库存数量不一致 .保计提示库存单位数里与交货数里不一致
原因不明,由于订单是去年建立的,可能是修改过单据转换什么的,反写单据过程中数量不知那出错了.
登录协同开发平台,把采购基本分子和库存基本分母显示出来
发现两个数量不等
把他改成一致1:1 批例可以了
